應用分析
1、項目背景
核工業北京地質研究院項目信息管理系統以科研過程管理為核心,整合項目規劃、立項、計劃、項目進度、資源、經費等要素,構建核工業北京地質研究院以計劃驅動的項目集中管控平臺,并實現項目信息的網上管理、流轉和共享。能實現對于科研項目和商業項目的管理。該系統主要包括不同渠道項目項目規劃指南、立項管理、計劃管理、進度管理、資源管理、經費管理、考核管理、成果管理、知識產權管理、標準化管理、統計分析、管理制度等功能,并具有項目信息、人員組織機構信息等數據模塊和接口。涉及業務部門主要包括院領導、項目管理部門、有關職能部門和各研究所。
通過建立綜合核地研院項目管理系統,可以實現與各項目間的協同辦公,進行多項目管理。要求通過信息化手段,加強各項目間的工作協同,快速獲取各個項目的進度、合同、物資、成本、文檔資料等信息,進行數據匯總及對比分析,以實現對項目的監管。同時項目管理系統的建設,為各個部門、人員搭建一個統一的溝通平臺,實現大家的協作及信息共享。

2、信息化實施歷程
核工業北京地質研究院與邦永科技公司的合作始于2017年6月,先后實施完成了項目立項管理、項目設計管理、項目預算管理、項目實施管理、項目驗收管理、項目成果管理、項目評審管理、項目計量管理、項目進度管理、項目合同管理、項目成本管理、項目資金管理、項目文檔管理、領導總覽、項目統計分析管理、自定義表單管理、并與OA系統的集成、門戶系統集成,輔助決策系統集成,等系統的實施工作。根據PM2項目管理實施方法論分為7個階段進行。
(1)藍圖設計階段:6月23日—7月28日
√ 業務部門調研
√ 調研報告專家評審
√ 評審意見修改
√ 調研報告確認
(2)系統搭建階段:7月29日—8月19日
√ 系統搭建
√ 系統調試
√ 系統BUG測試
√ 系統功能總集評審
√ 系統功能修改
√ 功能模塊確認
(3)接口開發階段:8月19日—9月18日
√ OA系統集成設備臺賬
√ 門戶系統集成消息待辦,組織用戶信息同步
√ 輔助決策系統集成項目數據推送
(4)產品培訓階段:9月09日—9月30日
√ 系統管理員培訓
√ 業務人員操作培訓
√ 業務人員上機實戰
(5)多平臺整合階段:9月30日-10月30日
(6)全面試運行階段:11月1日-2018年1月30日
√ 試運行建議匯總
√ 試運行建議修改
√ 試運行匯報排練
√ 全面上線試運行
(7)項目驗收交付階段:2018年3月30日

3、業務需求
系統應充分結合地研院不同渠道科研項目的類別,并覆蓋科研項目管理的主要流程或節點(環節):規劃指南-立項-任務書編制-實施方案審查-野外中期質量檢查和驗收-月度、季度、年度成果提交-總成果驗收和資料歸檔等。
項目庫
記錄項目的基本信息,可實現對不同渠道項目信息進行管理,包括增加、刪除、修改、查詢等操作。
(1)項目規劃管理
規劃的制定與發布
包括院、各研究所不同渠道項目5年規劃的制定、審定與發布,各類專項規劃的制定與發布,根據國家各部委發布的立項指南中各項規定,管理立項前期調研、論證相關資料。
(2)項目立項管理
科研項目在啟動之前,需要經過項目論證、立項申請、立項審批、項目正式立項等過程,立項單位項目立項負責人及項目管理部門通過系統記錄項目立項過程中的信息(例如項目名稱、立項論證報告等),啟動立項審批流程,管理立項過程。無論項目最終是否被正式確立,通過系統對立項過程進行管理,項目管理人員及院決策層能夠清晰掌握立項狀態、進展和結果,提高立項管理能力。
(3)項目可行性研究管理
科研項目在立項之后,需要對項目可行性進行分析,撰寫項目任務書或實施方案。主要流程包括:可研報告(任務書或實施方案)的編制、評審和報批,項目負責人及項目管理部門通過系統跟蹤記錄可研管理的每一個流程環節。在可研報告編制階段,項目負責人及管理部門通過系統跟蹤可研報告編制進程;當可研報告編制結束,進入評審階段,項目負責人通過系統將報告提交管理部門,管理部門組織進行院級評審,評審意見反饋項目負責人,進一步修改完善;通過院級評審的可研報告按流程向上級單位行文報批。
(4)項目計劃管理

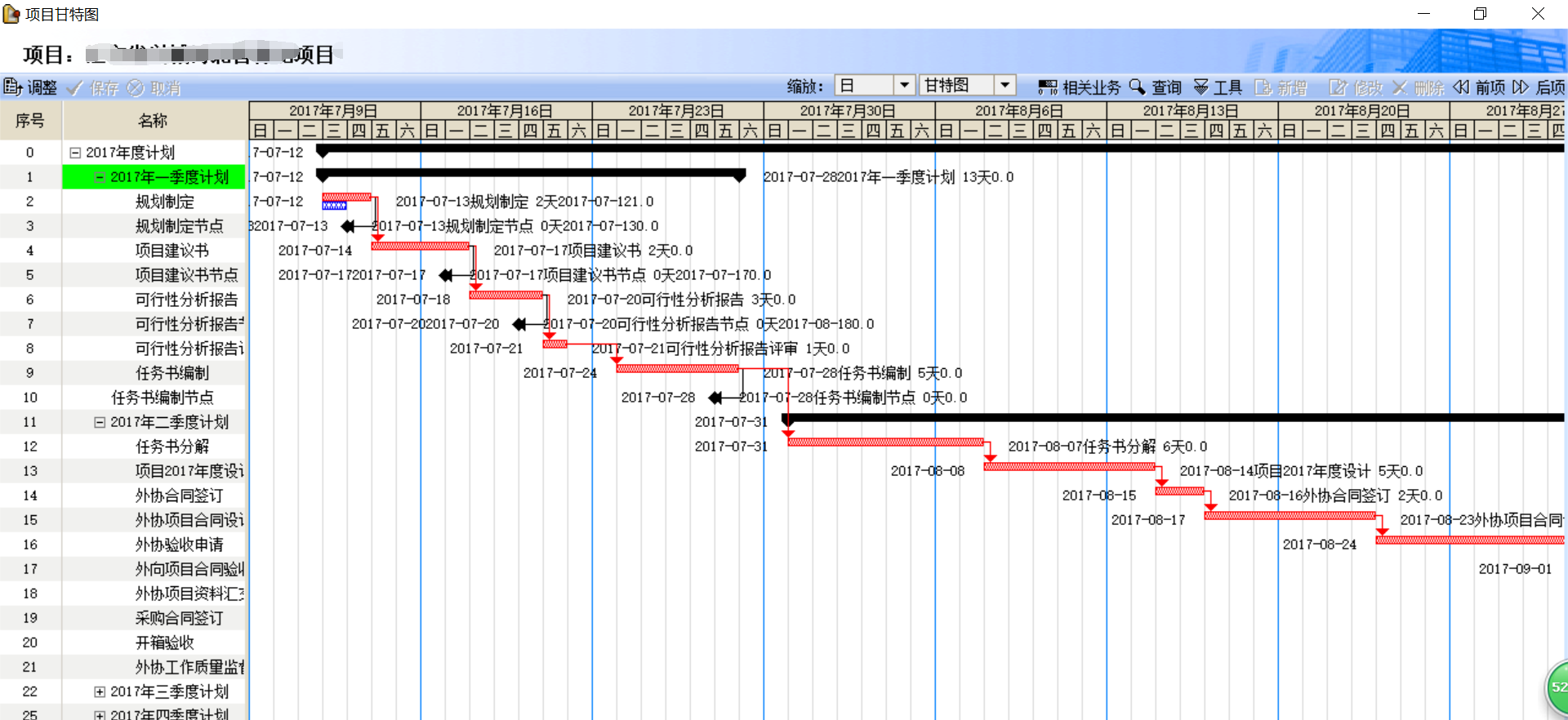

①里程碑計劃管理
里程碑計劃主要通過合同或指令性計劃等約束條件,建立項目主要階段的完成節點,其主要作用體現在兩個方面:
A:建立了全生命周期范圍的項目計劃總體框架。
項目管理者可通過里程碑計劃知曉項目的總體進展情況,從而從全局的角度把握項目的進度安排。
B:為年度計劃提供的界定。
里程碑計劃決定了年度計劃的內容范圍,使年度計劃不再孤立,而是成為項目的總體計劃有機的一部分。
②年度計劃管理
年度計劃是項目全生命周期計劃的進一步分解,主要目的是明確各項輸入輸出的時間節點,可根據管理需要按年度滾動編制。由業務主管部門牽頭,各部門協同編制,并經審批統一發布。在每月由業務主管部門牽頭,各部門細化年度計劃并到具體的任務,分配參與資源,由此形成月份計劃和資源計劃。
年度計劃編制的依據是項目全生命周期計劃與項目WBS(項目工作分解結構),計劃編制時,在實時共享的同一計劃數據環境下,實現各部門在線計劃編制、下達、提交、審核、批準以及發布的業務處理過程,滿足各級組織計劃管理人員之間數據的快速傳遞、分享、鎖定、結構化審核等協同管理要求。系統提供的具體功能包括:
③季度計劃管理
年度計劃發布后,在每季度由業務主管部門牽頭,各部門細化年度計劃并到具體的任務,由此形成季度計劃。
④月份計劃管理
年度計劃發布后,在每月由業務主管部門牽頭,各部門細化年度計劃并到具體的任務,由此形成月份計劃。月份計劃是真正執行的計劃,每月滾動編制,作為考核的依據。
月份計劃管理提供如下功能:
√ 實現在年度計劃WBS節點或任務下分解計劃;
√ 月份計劃編制功能點與年度計劃一致,請參考年度計劃功能描述。
⑤JYK工作計劃管理
實現JYK工作計劃管理,包括年度JYK方案編制與審查、JYK里程碑節點管理、JYK考核管理等。
(5)項目進度管理
項目立項審批通過后,正式進入項目生命周期管理,即任務書編制與下達,實施方案編制與審查,野外中期質量檢查預驗收,月報、季報、年報的提交與審查,總成果驗收,項目資料的匯交與歸檔等。項目進度管理功能需覆蓋上述功能模塊。

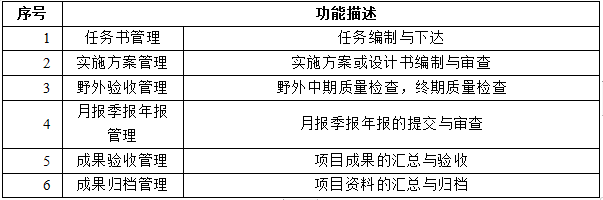

表2-10 項目進度管理功能點

(6)項目資源管理
建立項目設備與人才資源庫,并支持將資源分配到相應項目。資源基本信息管理主要實現對資源基本信息的維護,包括資源的名稱、資源的分類、可得的最大單位數量、標準和超時工時率以及成本等數據項。
(7)項目采購管理
建立由科研項目采購的合同臺賬,合同數據來源與綜合辦公管理系統,兩系統做數據集成。建立基于科研項目采購的設備和技術服務(外協項目)信息臺賬,數據來源與綜合辦公系統做數據集成。
采購合同計劃進度管理,包括采購過程記錄和審批、合同簽訂、合同執行進度、付款進度、驗收計劃等管理。
(8)項目經費管理
項目經費管理主要分為項目經費計劃管理、項目預算編制、項目預算審核審批、項目預算執行和分析三個部分。在項目預算中應明確項目的目標、范圍、預算、風險及相關內容。最終實現以項目為主線,以策劃為牽引,對項目策劃、項目執行及項目結束后評價的閉環管理。項目信息系統中錄入項目年度預算分類數據,從財務系統獲取預算執行數據,并做統計分析。
系統以項目需求為源頭,實現項目經費信息的維護管理,主要實現項目的收入預測、項目全生命周期預算、項目年度預算、項目人力投入預測等功能。
(9)成果管理
具備按項目匯總計劃的結論報告的查詢功能,支持按項目上傳成果附件的功能。該模塊包含報獎管理功能。
成果管理主要分為科技成果鑒定、科技成果獎申報、GF報告管理、年報統計管理、院內發表論文統計及查詢、知識產權管理等功能。
(10)統計分析管理
針對系統建設的計劃管理、進度管理等模塊信息,對各項指標進行綜合統計分析,并結合各種圖表進行綜合展示。在集團考核計劃、院級年度計劃及院級月份計劃范圍內,按任務來源、項目名稱、項目性質、項目屬性、項目類別、用戶及總體單位等信息,為各級管理人員提供多維度、多層次、多方式的綜合查詢及統計分析服務。
以同比、環比、趨勢等分析方法實現計劃完成率、預警信息的統計分析,輔助各級領導決策。
具體功能點如下:
● 按項目統計計劃完成數和完成率;
● 按單位統計計劃完成數和完成率;
● 按單位統計計劃完成數和完成率;
(11)管理制度查閱
系統提供健全的管理制度(側重與項目有關的制度、規定等)供項目參與者查閱,做到在項目實施中有章可循、有法可依。
(12)權限管理
系統需提供完善嚴密的權限控制機制,來保證數據的安全。根據用戶對權限管理要求的嚴格程度,提供分級的權限管理機制,系統支持自頂向下的逐級分配權限的管理模式,系統權限包含功能權限、數據權限、業務流程權限三級權限,其中數據權限包括數據對象權限、字段權限和字段范圍權限。
①功能權限:根據功能的劃分來為操作員設置權限。功能權限不僅能夠設置到最末一級菜單功能,而且能夠設置到每個功能中的各個按鈕。由于可以將權限明細到功能按鈕級,保證功能權限的最明細化;
②數據權限:在功能權限的基礎上,針對具體的業務對象或者數據內容提供更進一步的權限設置;
應用效果
1、領導動態掌控全局
PM2項目管理系統真正實現了項目運作的實時、動態控制,領導可以隨時了解項目資金、項目進度、成本費用的情況,了解各個部門工作各項工作的進展狀態,滿足高層領導對項目的宏觀整體分析。

2、改善了內部溝通環境
PM2項目管理系統為各層次的管理者提供了一種“標準的溝通語言”,在各種層次的項目溝通、會議中,針對具體工作問題研究方案,大大加強了項目信息溝通的及時性、準確性、有效性。

3、管理理念升華
PM2項目管理系統應用,不能簡單地理解為購買了一個信息技術的工具,而是引入了一套科學的管理方法--項目管理知識體系(PMBOK),工作分解結構(WBS)、關鍵路線法(CPM)、計劃評審技術(PERT)等技術,明確了項目與子項目、子項目與任務,任務與資源、物資等之間的關系,使得一個復雜多變的項目變成了一個清晰可控的的過程,使許多我們在實際工作中感性認識上升到一個新的理論高度。

4、科學分析、平衡資源
PM2項目管理系統,通過從宏觀到微觀,對項目實行放大鏡式的穿透式管理,從資金、工程進度、人員、成本等各個角度,對計劃和實際數據進行全方位跟蹤分析,使人力、物資、資金等有限資源得到最合理配置,達到了資源管理的動態平衡。

5、提高決策效率
PM2項目管理系統,使得長期以來困擾大家的工期進度和投資/成本情況無法整體性動態管理的問題得到了全面徹底的解決,并依據國際先進的管理理念,將進度/投資動態過程與目標管理的方法得以有機結合,將項目執行中常用的,管理層次高、涉及范圍廣的項目數據匯集生成各種項目報表,使項目中高層管理人員能及時準確的掌握各種信息,為項目管理決策提供了科學而準確的依據。
6、團隊整體素質提升
邦永PM2項目管理系統的實施,改變了以往各個部門管理風格各異、水平參差不齊的狀況,將我們團隊的管理工作統一到新的信息平臺上;通過項目管理的理論培訓、操作培訓、應用培訓,使員工的管理素質得到了進一步提高。
